Cena zbrojenia 2026 — za kg, za tonę i za m² stropu

Zespół Betonowski ·

Cena zbrojenia za kg to suma dwóch pozycji: stali (materiał, w 2026 r. kilka tysięcy złotych za tonę) i robocizny montażu, liczonej zwykle za tonę lub kilogram. Stawka montażu rośnie przy drobnych średnicach, gęstym zbrojeniu i trudnym dostępie. Koszt na m² stropu wynika z ilości stali w zestawieniu z projektu.

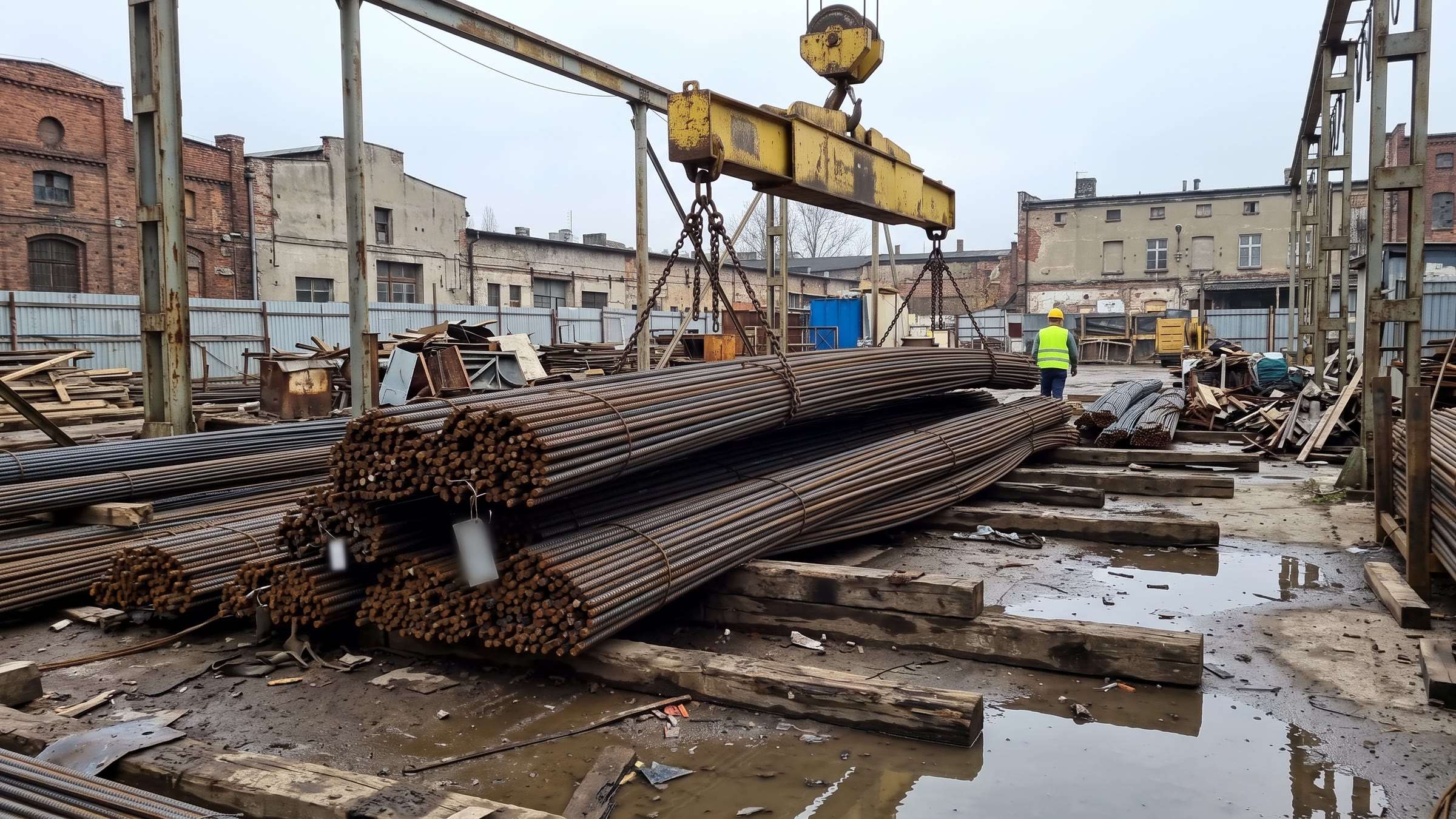

Wiązki prętów zbrojeniowych na składowisku budowy, suwnica podnosi stal, cena zbrojenia za tonę

Przy wycenie zbrojenia na budowie pojawiają się trzy jednostki: złotówki za kilogram, za tonę i za m² stropu. Wszystkie opisują tę samą robotę, tylko z innej perspektywy. Wykonawca zbrojenia myśli w tonach z zestawienia stali, inwestor — w metrach kwadratowych budynku, a cenniki internetowe często podają kilogramy. Poniżej rozkładamy cenę na części, pokazujemy, skąd biorą się różnice między ofertami, i jak samodzielnie policzyć budżet na podstawie dokumentacji.

Z czego składa się cena zbrojenia

Pełny koszt zbrojenia elementu żelbetowego to kilka pozycji, które w ofertach bywają łączone albo rozdzielane. Zanim porównasz dwie stawki, sprawdź, które z nich zawierają.

Składnik Jednostka Kto zwykle płaci Uwagi
Stal zbrojeniowa (pręty, siatki) zł/t GW lub inwestor cena zależy od gatunku, średnicy, ilości i terminu zakupu
Cięcie i gięcie (prefabrykacja w zbrojarni) zł/t dostawca stali coraz częściej w cenie dostawy przygotowanych pozycji
Transport stali na budowę zł/kurs dostawca / GW przy małych ilościach mocno podnosi cenę za tonę
Rozładunek i przemieszczenie (dźwig, HDS, ręcznie) zł/h lub ryczałt GW wpływa na wydajność ekipy montażowej
Montaż: układanie, wiązanie, dystanse zł/t, zł/kg lub rbh podwykonawca zbrojarski to właściwa „cena zbrojenia” w ofertach robocizny
Drut wiązałkowy, dystanse, krzesełka zł/szt., zł/kg różnie ustal w umowie, kto dostarcza
Odpady i naddatki % masy kupujący stal przy cięciu na budowie wyższe niż przy prefabrykacji

W praktyce na budowach kubaturowych podwykonawca zbrojarski zwykle wycenia samą robociznę montażu, a stal kupuje generalny wykonawca. Oferty dla inwestorów indywidualnych częściej łączą materiał i robociznę w jedną kwotę za m² albo za element. Dlatego porównywanie „ceny zbrojenia za kg” bez wiedzy, co obejmuje, prowadzi do błędnych wniosków.

Ile kosztuje stal zbrojeniowa w 2026 roku

Cena materiału zmienia się z miesiąca na miesiąc i zależy od notowań stali, kursu walut oraz wielkości zamówienia. Dla orientacji: według zestawienia KB.pl z kwietnia 2026 r. pręty fi 12 kosztowały od ok. 7 337 do ok. 7 878 zł/t brutto, średnio ok. 7 655 zł/t brutto, bez transportu (ceny szacunkowe zebrane z ofert internetowych). Przy dużych zamówieniach z zestawieniem stali hurtownie i zbrojarnie wyceniają materiał indywidualnie, często razem z cięciem i gięciem.

Do budżetu bierz zawsze aktualną ofertę dostawcy na konkretne zestawienie (z podziałem na średnice), a nie średnią z internetu. Pręty drobne i siatki zgrzewane mają inne ceny niż pręty fi 16–25, a dopłata za prefabrykację zależy od liczby pozycji giętych.

Robocizna montażu — co mówią dane rynkowe

Publicznie dostępne cenniki rzadko podają samą stawkę montażu za tonę. Najczęściej spotkasz ceny łączne za element lub za m²:

  • Strop żelbetowy monolityczny — robocizna: 100–150 zł/m² według Extradom (aktualizacja 19.01.2026). Kwota obejmuje szalowanie, zbrojenie i betonowanie, a nie samo zbrojenie.
  • Strop monolityczny 80–120 m² z materiałem: 48 000–90 000 zł według Zleca.pl (cennik 2026), przy założonym zużyciu stali 12–18 kg/m². Ten sam serwis podaje montaż zbrojenia na poziomie 3–6 zł/kg, bez dokładnego opisu zakresu — traktuj to jako cenę z rynku usług dla inwestorów indywidualnych.
  • Ława fundamentowa ze zbrojeniem (z materiałem): Wrocław 709 zł/m² netto, województwo dolnośląskie 644–709 zł/m² według KB.pl (07.01.2026).
  • Strop Teriva z szalowaniem — robocizna: 91–113 zł/m² netto w skali kraju, Wrocław 135 zł/m² brutto (KB.pl, 07.01.2026).

Z tych liczb widać rozrzut, a nie stawkę. Ceny dla małych zleceń prywatnych zawierają dojazd, organizację i ryzyko małej skali. Stawki w podwykonawstwie dla generalnych wykonawców liczy się od tony stali z zestawienia, przy ilościach od kilkunastu do kilkuset ton.

W podwykonawstwie robocizna montażu zbrojenia kształtuje się orientacyjnie na poziomie 1 100–1 900 zł/t netto, czyli 1,10–1,90 zł/kg. U nas montaż zbrojenia zaczyna się od 1,10 zł/kg netto. Konkretna stawka zależy od średnic prętów, gęstości zbrojenia, rodzaju elementów, wysokości prowadzenia robót i logistyki na budowie — ostateczna wycena po analizie zestawienia stali i projektu. Stawki dla innych robót znajdziesz w cenniku, a zestawienie stali i rysunki możesz przesłać przez formularz wyceny — wycenę przygotowujemy zwykle w 1–2 dni robocze od otrzymania kompletu danych.

Od czego zależy cena montażu zbrojenia

Średnice prętów

To czynnik, który najbardziej różnicuje cenę za kilogram. Robocizna zależy od liczby sztuk, cięć i węzłów do powiązania, a nie od masy. Im cieńszy pręt, tym więcej metrów przypada na tonę.

Średnica Masa 1 m pręta Metry pręta w 1 t
fi 6 0,222 kg ok. 4 500 m
fi 8 0,395 kg ok. 2 530 m
fi 10 0,617 kg ok. 1 620 m
fi 12 0,888 kg ok. 1 130 m
fi 16 1,58 kg ok. 630 m
fi 20 2,47 kg ok. 405 m
fi 25 3,85 kg ok. 260 m

Tona strzemion fi 8 to kilka razy więcej pracy niż tona prętów podłużnych fi 20 w ławie. Dlatego dobra oferta albo rozdziela stawki według grup średnic, albo podaje średnią ważoną dla konkretnego zestawienia.

Rodzaj elementu i stopień skomplikowania

Proste siatki w płytach fundamentowych i stropach wiąże się szybko. Słupy, belki, wieńce i nadproża mają strzemiona, a węzły — zagęszczenia i zakotwienia. Schody, ściany z otworami, szyby windowe i elementy o zmiennej geometrii wymagają dopasowywania prętów na miejscu. W takich zakresach wydajność spada, a stawka za tonę rośnie.

Ilość i ciągłość robót

Przy kilkuset tonach na jednym obiekcie ekipa pracuje w powtarzalnym cyklu, a koszt mobilizacji rozkłada się na dużą masę stali. Przy kilku tonach w kilku podejściach (fundament, potem strop, potem schody, z przerwami) stawka musi pokryć dojazdy i przestoje.

Dostęp, transport pionowy i organizacja placu

Liczy się, czy stal jest podawana dźwigiem w miejsce montażu, czy ludzie noszą ją ręcznie po schodach i rusztowaniach. Znaczenie mają też: miejsce na składowanie i segregację pozycji, kolejność dostaw zgodna z harmonogramem, gotowość szalunków (zbrojarze nie powinni czekać na cieśli) oraz praca na wysokości.

Sezon i warunki

Zimą dzień roboczy jest krótszy, a mróz, śnieg i oblodzenie zwalniają pracę i podnoszą wymagania BHP. Szczyt sezonu wiosna–jesień oznacza z kolei większy popyt na brygady.

Zbrojenie rozproszone — inny model kosztów

Zbrojenie rozproszone (włókna stalowe, polimerowe lub szklane) dodaje się do mieszanki betonowej w wytwórni lub w betonowozie. Dozowanie podaje się w kg włókien na m³ betonu, więc koszt liczy się jako dopłatę do m³ betonu, a nie stawkę montażu za tonę. Odpada wiązanie prętów, ale nie każdy element można tak wykonać — o zastąpieniu prętów włóknami decyduje projektant, zwykle w posadzkach przemysłowych i płytach na gruncie.

Jak przeliczać kg, tony i m² stropu

Przeliczenie między kilogramem a toną jest proste: 1 t = 1 000 kg, więc stawka 1 zł/kg odpowiada 1 000 zł/t. Trudniej jest z metrem kwadratowym, bo ilość stali na m² stropu nie jest stała.

Zużycie stali w kg/m² wynika wyłącznie z projektu: rozpiętości, grubości płyty, obciążeń, sposobu podparcia, otworów i zbrojenia przy krawędziach. Dlatego do przeliczenia potrzebujesz zestawienia stali z rysunków konstrukcyjnych.

Przykład ilustracyjny (liczby umowne, nie z konkretnego projektu): strop o powierzchni 200 m², w zestawieniu stali 3,2 t prętów.

  • zużycie stali: 3 200 kg ÷ 200 m² = 16 kg/m²,
  • koszt montażu na m² = 16 kg/m² × stawka za kg,
  • koszt montażu całości = 3,2 t × stawka za tonę.

W innym projekcie ten sam strop może mieć 10 kg/m² albo 25 kg/m². Stawka „za m² stropu” bez zestawienia stali to zawsze szacunek.

Jak policzyć budżet na zbrojenie — dwie metody

Metoda 1: z obmiaru (zestawienie stali × stawka za tonę)

To podstawowa metoda przy robotach zlecanych podwykonawcy na wynik.

  1. Weź zestawienie stali z projektu wykonawczego dla każdego elementu (fundamenty, ściany, stropy, schody).
  2. Podziel masę na grupy: pręty drobne (fi 6–10, strzemiona), pręty średnie i grube, siatki zgrzewane.
  3. Do każdej grupy przypisz stawkę montażu za tonę z oferty.
  4. Dodaj pozycje osobne: dystanse, drut, transport pionowy, jeśli nie są w stawce.
  5. Porównaj sumę z harmonogramem — czy zakres jest ciągły, czy podzielony na etapy z przerwami.

Przykład obliczeniowy — liczby umowne, to nie jest oferta ani cena rynkowa. Zestawienie: 12 t prętów fi 8–10 i 38 t prętów fi 12–20, razem 50 t. Załóżmy umowne stawki: 2 500 zł/t dla drobnych średnic i 1 800 zł/t dla pozostałych.

  • 12 t × 2 500 zł/t = 30 000 zł,
  • 38 t × 1 800 zł/t = 68 400 zł,
  • razem: 98 400 zł netto za montaż 50 t, czyli średnio 1 968 zł/t (ok. 1,97 zł/kg).

Ten sam rachunek z jedną stawką „za kilogram” ukryłby, że o koszcie decyduje udział drobnych prętów.

Metoda 2: z roboczogodzin (brygada × godziny × stawka)

Sprawdza się przy zakresach trudnych do policzenia: przebudowach, poprawkach, małych elementach, pracach rozproszonych. Nasza roboczogodzina brygady to od 60 zł/h netto w okolicach Wrocławia.

Przykład obliczeniowy — liczby umowne. Brygada 4 osób, 8 h dziennie, 10 dni roboczych:

  • 4 × 8 h × 10 dni = 320 roboczogodzin,
  • 320 rbh × 60 zł/h = 19 200 zł netto.

Jeśli w tym czasie zamontowano by np. 10 t stali, średni koszt wyniósłby 1 920 zł/t. Liczba ton na roboczogodzinę jest tu założeniem do ilustracji — rzeczywista wydajność zależy od elementu, średnic i organizacji placu, dlatego przy rozliczeniu godzinowym prowadź dziennik robót z ilościami.

Więcej o tym, jak pracujemy przy montażu stali, znajdziesz na stronie usług zbrojarskich.

Jak porównywać oferty na zbrojenie

Dwie oferty „za tonę” mogą różnić się o kilkadziesiąt procent i obie być uczciwe, jeśli liczą inny zakres. Przed wyborem sprawdź:

  • Podstawa obmiaru — masa z zestawienia stali projektowej czy z faktur za dostarczoną stal (z odpadami i naddatkami)? Rozliczenie od masy z faktur zwykle daje wyższą kwotę.
  • Zakres średnic — czy stawka jest jedna, czy zróżnicowana dla strzemion i drobnych prętów.
  • Cięcie i gięcie — czy stal przyjeżdża przygotowana ze zbrojarni, czy ekipa tnie i gnie na budowie.
  • Transport pionowy — kto zapewnia dźwig i operatora, w jakich godzinach.
  • Materiały pomocnicze — drut wiązałkowy, dystanse, krzesełka, podkładki.
  • Przestoje — jak rozliczane jest czekanie na szalunki, dostawy stali lub odbiory.
  • Odbiory i poprawki — kto usuwa uwagi inspektora nadzoru i w jakim terminie.
  • Organizacja ekipy — czy jest brygadzista podwykonawcy, kto odpowiada za BHP jego ludzi, jak wygląda zwiększenie składu przy przyspieszeniu harmonogramu.
  • Warunki płatności — częstotliwość fakturowania i termin zapłaty.

Co powinno być w cenie montażu zbrojenia

Pozycja Zwykle w cenie montażu Zwykle osobno / do ustalenia
Układanie i wiązanie prętów wg rysunków tak —
Montaż strzemion, zakładów, zakotwień tak —
Osadzanie dystansów i krzesełek tak (robocizna) materiał — do ustalenia
Rozładunek i segregacja pozycji na placu do ustalenia przy dostawach luzem
Cięcie i gięcie prętów na budowie nie, jeśli stal ze zbrojarni stawka dodatkowa
Transport pionowy (dźwig, operator) nie GW
Udział w odbiorze zbrojenia i usunięcie uwag tak —
Kontrola otuliny przed betonowaniem tak —
Stal zbrojeniowa nie (przy podwykonawstwie) GW / inwestor

Kontrola otuliny to element, który najczęściej wychodzi przy odbiorze — o wymaganiach normowych piszemy w artykule o otulinie zbrojenia.

Podsumowanie

Cena zbrojenia za kilogram ma sens dopiero wtedy, gdy wiesz, jakie średnice i elementy kryją się za tą liczbą oraz co obejmuje oferta. Do budżetu bierz zestawienie stali z projektu, rozbij je na grupy średnic i przypisz stawki za tonę. Przy zakresach trudnych do policzenia rozważ rozliczenie godzinowe z dziennikiem ilości.

Rozliczamy montaż zbrojenia od tony, w akordzie lub w roboczogodzinach brygady z własnym brygadzistą. Prześlij zestawienie stali i harmonogram przez formularz wyceny — przygotujemy ofertę na Twój zakres.

Źródła

FAQ

Pytania i odpowiedzi

Ile kosztuje montaż 1 tony zbrojenia?

Nie ma jednej stawki rynkowej — zależy od średnic, typu elementu, dostępu i ilości. Pręty fi 6–10 i elementy ze strzemionami są droższe w przeliczeniu na tonę niż proste siatki z prętów fi 16–25. Rzetelną cenę daje dopiero wycena na podstawie zestawienia stali i rysunków wykonawczych.

Czy cena zbrojenia za kg obejmuje stal?

Zależy od oferty. Na budowach kubaturowych materiał najczęściej kupuje generalny wykonawca, a podwykonawca podaje stawkę za samą robociznę montażu. W ofertach dla inwestorów indywidualnych zdarza się cena z materiałem. Zawsze sprawdź, czy w kwocie jest stal, drut wiązałkowy, dystanse i transport.

Ile kg stali przypada na 1 m² stropu?

Tyle, ile wynika z projektu konstrukcyjnego — zależy od rozpiętości, grubości płyty, obciążeń i sposobu podparcia. Serwisy cenowe podają orientacyjne wartości rzędu kilkunastu kg/m² dla stropów domów jednorodzinnych, ale do budżetu bierz liczbę z zestawienia stali, nie z internetu.

Dlaczego drobne pręty są droższe w montażu?

Tona prętów fi 8 to ok. 2 500 m pręta, a tona prętów fi 20 — ok. 400 m. Przy cienkich prętach zbrojarz ma kilka razy więcej sztuk do ułożenia, przecięcia i powiązania na każdą tonę, więc koszt robocizny za kilogram rośnie.

Jak rozlicza się zbrojenie rozproszone?

Włókna stalowe lub syntetyczne dozuje się do betonu w wytwórni w kilogramach na m³ betonu, więc koszt liczy się jako dopłatę do m³ mieszanki, a nie za tonę montażu. Zbrojenie rozproszone może zastąpić pręty tylko wtedy, gdy przewiduje to projekt.

Czy można rozliczyć zbrojenie w roboczogodzinach?

Tak, przy zmiennym lub trudnym do policzenia zakresie, np. przy poprawkach, małych elementach czy przebudowach. U nas roboczogodzina brygady kosztuje od 60 zł netto w okolicach Wrocławia; poza regionem stawkę ustalamy indywidualnie.

Bezpłatna wycena

Zapytaj o wycenę

Rozliczamy się od obmiaru (t, m², m³), w akordzie albo w roboczogodzinach — od 60 zł/h netto. Dokładną cenę podajemy po poznaniu zakresu, ilości, lokalizacji i harmonogramu — wycenę przygotowujemy zwykle w 1–2 dni robocze od otrzymania kompletu danych.

  • ekipy od kilku do 350 osób
  • start ekipy zwykle w ciągu 1–3 tygodni od podpisania umowy, zależnie od zakresu
  • rozliczenie miesięczne, płatność 7–14 dni
  • brygadzista, BHP, badania i odzież robocza po naszej stronie

Telefon: +48 733 277 340 (pon.–pt. 8:00–18:00, sob. 8:00–14:00)
WhatsApp: napisz
E-mail: kontakt@betonowski.pl

Dodatkowe dane (opcjonalnie)

Wycenę przygotowujemy zwykle w 1–2 dni robocze od otrzymania kompletu danych. Pilne? +48 733 277 340
